Rozbudowa rozliczania etapów projektów

W systemie Softlab ERP rozbudowano mechanizm rozliczania etapów projektów w zakresie prezentacji danych w szczegółach Dokumenty realizujące oraz Etapy słownika Projekty.

Dodano możliwość uwzględniania w szczególe Dokumenty realizujące danych wynikających z dowodów, które pozostają w edycji. Dodatkowo udostępniono w szczególe Etapy mechanizm wspierający kontrolę relacji pomiędzy deklarowanymi kosztami a kwotami zarejestrowanymi na zamówieniach.

Wprowadzona zmiana umożliwia określenie, czy dane z wybranych rodzajów dowodów mają być widoczne w szczególe Dokumenty realizujące dopiero po przeniesieniu dowodu do dziennika, czy już na etapie jego edycji. Dzięki temu sposób prezentacji danych można dopasować do przebiegu procesów realizowanych w systemie.

Obraz zawierający tekst, zrzut ekranu, numer, oprogramowanie Zawartość wygenerowana przez sztuczną inteligencję może być niepoprawna.

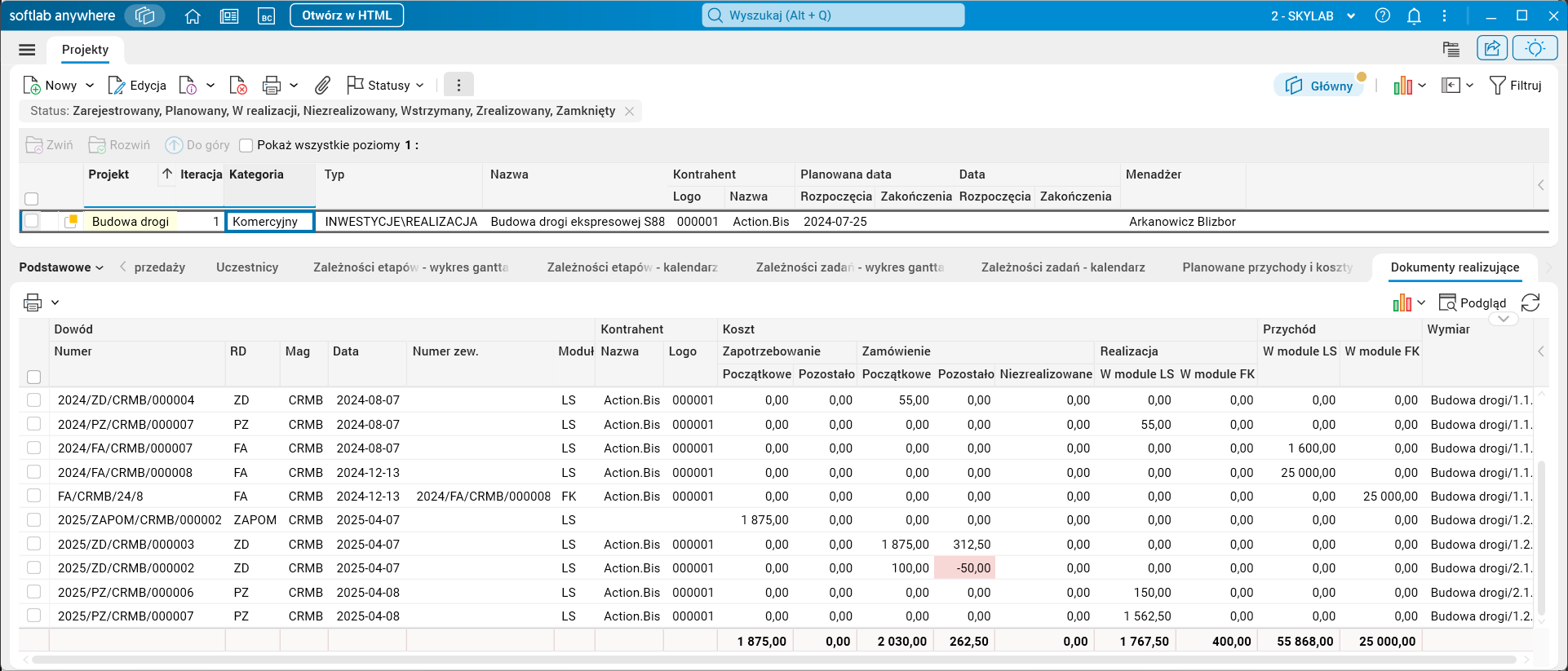

Rys. 1. Słownik Projekty, szczegół Dokumenty realizujące

Jeżeli zostało ustawione uwzględnianie danych na etapie edycji, zmiany wprowadzone na dowodzie są od razu widoczne w szczególe Dokumenty realizujące. Usunięcie takiego dowodu powoduje odpowiednie wycofanie jego wpływu z prezentowanych danych.

Dodatkowo w słowniku Projekty w szczególe Etapy w przekroju Widok wg przychodów i kosztów zostały dodane kolumny Zamówienie;Kwota pozostała i Zamówienie;(%) pozostały.

Kwota pozostała do realizacji jest wyliczana jako różnica pomiędzy kwotą zarejestrowaną na zamówieniu a kosztami. Procent pozostały do realizacji prezentuje stopień niewykorzystania wartości zamówienia. Dla pozycji bez zarejestrowanej realizacji procent pozostały do realizacji wynosi 100%.

Jeżeli kwota zarejestrowana na zamówieniu jest wyższa od wartości zadeklarowanej jako koszt, kwota pozostała do realizacji oraz procent pozostały do realizacji są prezentowane jako wartości ujemne i automatycznie wyróżniane w systemie kolorem czerwonym.

Szczególnym przypadkiem jest sytuacja, w której dla pozycji nie zdeklarowano kosztów (ilość wynosi 0), ale istnieje powiązane zamówienie. W takim przypadku kwota pozostała do realizacji jest prezentowana jako wartość ujemna, natomiast procent pozostały do realizacji wynosi 0%.

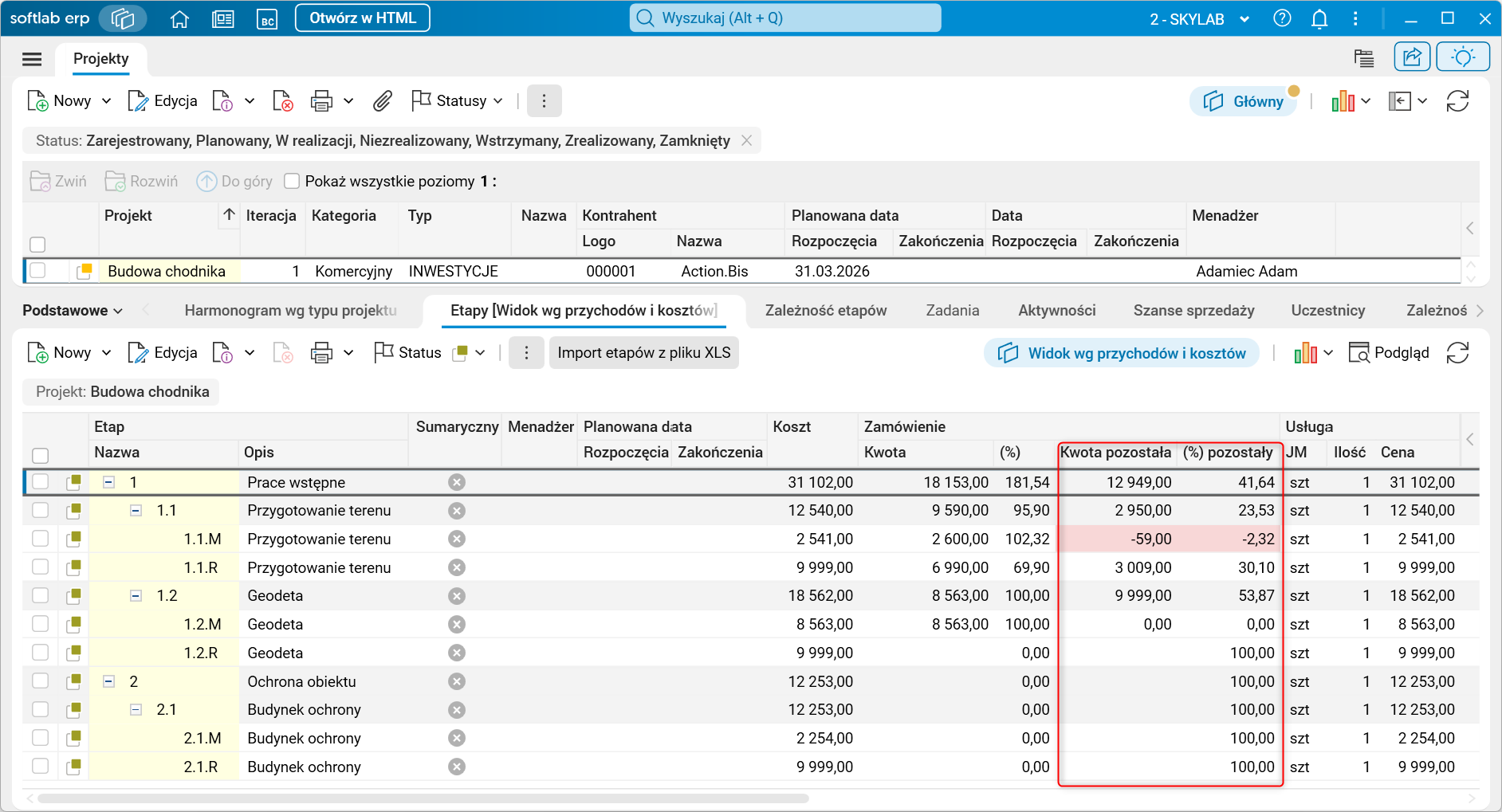

Rys. 2. Szczegół Etapy, przekrój Widok wg przychodów i kosztów, kolumny Zamówienie;Kwota Pozostała i Zamówienie;(%) pozostały

Konfiguracja

Funkcjonalność wymaga nadania uprawnień: NIE

Funkcjonalność wymaga skonfigurowania: TAK
