Nowy przekrój w słowniku Analiza realizacji harmonogramu

W bieżącej wersji systemu zmodyfikowano możliwość raportowania realizacji harmonogramu produkcji. Obok istniejącej analizy prezentującej stopień zaawansowania i terminowość realizacji harmonogramu, która została zmodyfikowana, dodano nową analizę pokazującą odchylenie czasu realizacji od planu. Zmiana powstała w celu zoptymalizowania i rozszerzenia funkcjonalności raportowania.

W słowniku Analiza realizacji harmonogramu w przekroju Główny tabela przestawna została zastąpiona tabelą stałą (grid). Zmiana jest podyktowana optymalizacją działania – bardziej przejrzysta prezentacja danych oraz szersze możliwości filtrowania. Obecnie grupowanie danych odbywa się za pomocą filtra Grupuj wg, po użyciu którego zostanie przeprowadzone grupowanie widoczne w raporcie. Do dyspozycji są następujące filtry zmieniające grupowanie:

  • Rok,
  • Miesiąc,
  • Tydzień,
  • Dzień,
  • Magazyn,
  • Gniazdo,
  • Numer dowodu.

Kolumny, które wyniku grupowania nie są wypełnione danymi, są automatycznie ukrywane.

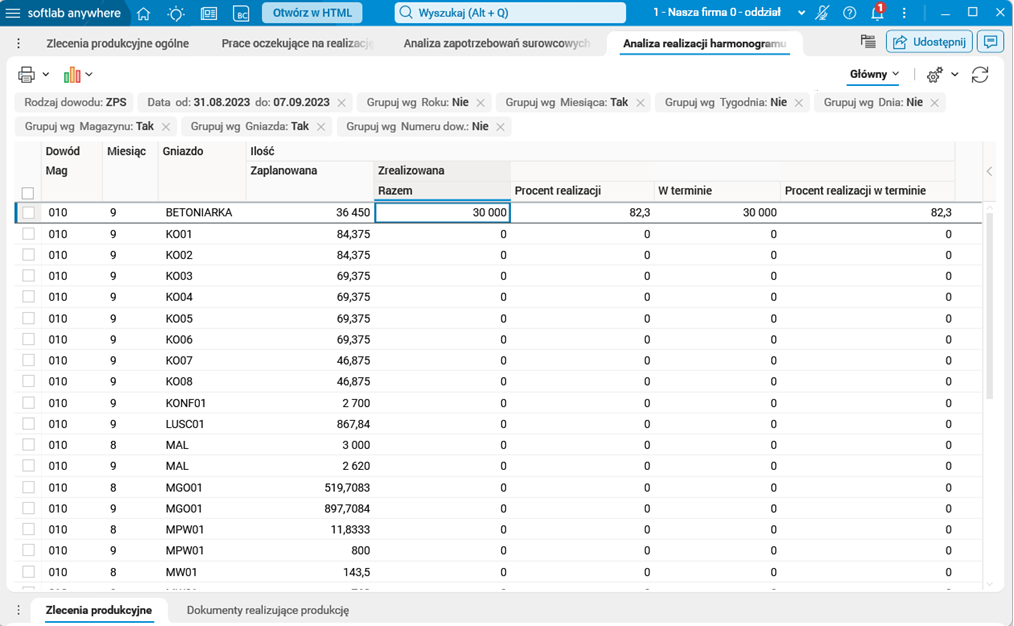

Rys. Słownik Analiza realizacji harmonogramu, przekrój Główny

W tym samym słowniku dodano przekrój Zestawienie czasów harmonogramu i realizacji porównujący zaplanowany czas realizacji produkcji z faktycznie zarejestrowanym.

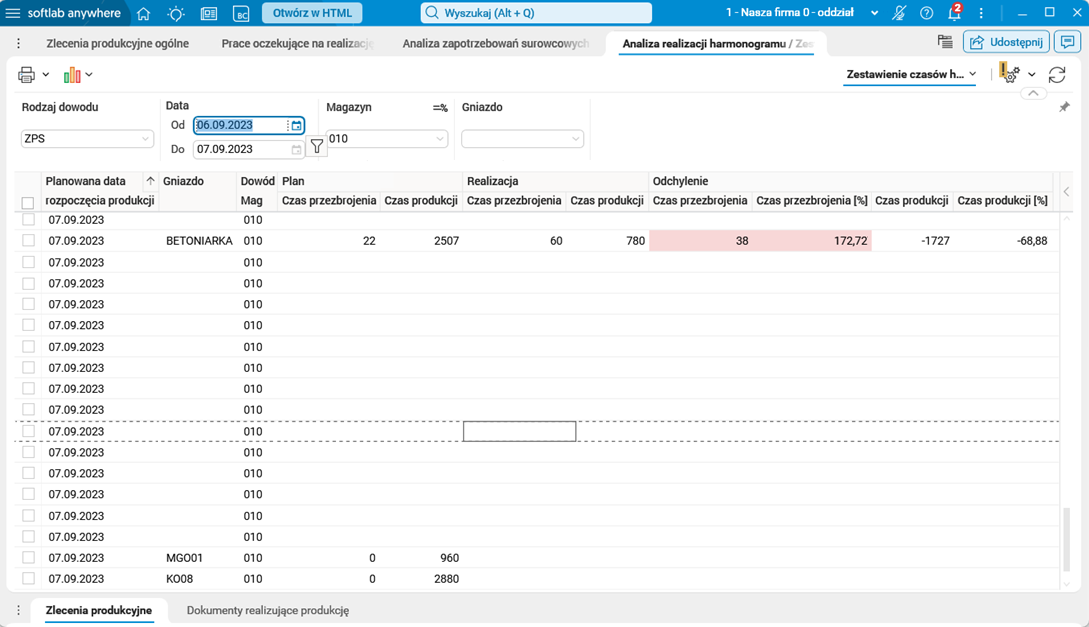

Rys. Słowniku Analiza realizacji harmonogramu, przekrój Zestawienie czasów harmonogramu i realizacji

Zestawienie prezentuje planowany czas produkcji i przezbrojenia wynikający z harmonogramu (grupa kolumn Plan) oraz rzeczywiste czasy zarejestrowane podczas realizacji produkcji (grupa kolumn Realizacja). Dodatkowo prezentowane są odchylenia nominalne (różnica wartości) i procentowe (grupa kolumn Odchylenie). W przypadku przekroczenia czasu realizacji lub czasu przezbrojenia system wskazuje odchylenie wartości czerwonym kolorem tła komórki raportu.

Konfiguracja

Funkcjonalność wymaga nadania uprawnień: TAK

Funkcjonalność wymaga skonfigurowania: NIE
