Zlecenia przezbrojenia – procedury do rozliczania zlecenia, modyfikacje harmonogramowania

W najnowszej wersji systemu rozwinięta została funkcjonalność zleceń na przezbrojenie poprzez dodanie możliwości generowania dowodu rozliczającego takie zlecenie. Wprowadzono także zmiany w harmonogramowaniu zleceń produkcyjnych, które powiązane są ze zleceniem na przezbrojenie.

Zlecenie na przezbrojenie może zawierać czynności (operacje technologiczne) i/lub koszty, których rozliczenie umożliwia teraz dowód realizujący PROD wystawiany do zlecenia na przezbrojenie ZLPR.

W celu realizacji zmiany w rejestrze Zlecenia produkcyjne na przezbrojenie dodane zostały dwie procedury do generowania dowodu rozliczającego:

  • Generuj PRODa – umożliwia wskazanie rozliczanej ilości,
  • Generuj PRODa – rozlicz całość – rozlicza dokument w całości bez pytania o parametry.

Są to takie same procedury, jakimi rozlicza się zlecenia realizacji produkcji.

Modyfikacje w harmonogramowaniu zleceń obejmują kilka słowników i mają na celu rozszerzenie funkcjonalności lub uniemożliwienie osobnego harmonogramowania zleceń ZPS pogrupowanych zleceniem na przezbrojenie ZLPR.

W słowniku Harmonogram produkcji – zaplanowane zadania w procedurze Optymalizuj zajętość zasobu od dnia dodano ograniczenie na datę końcową okresu optymalizacji w przypadku, gdy parametr niezostanie określony. Wtedy długość okresu, który obejmie optymalizacja, wyznaczany jest na podstawie parametru systemowego (domyślnie 10 dni).

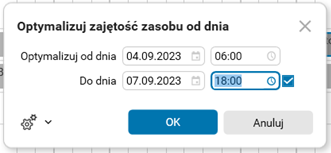

Rys. Parametry procedury Optymalizuj zajętość zasobu od dnia

W słowniku Harmonogram produkcji – zaplanowane zadania zmodyfikowano parametry procedury Harmonogramuj zlecenia powiązane z przezbrojeniem dodając parametr Gniazdo. Umożliwia on wskazanie gniazda, na którym zostanie zaharmonogramowana paczka zleceń powiązana z przezbrojeniem ZLPR.

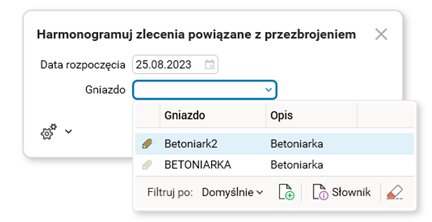

Rys. Okno parametrów procedury Harmonogramuj zlecenia powiązanego z przezbrojeniem

Ponadto w procesie harmonogramowanie zostały dodane ograniczenia zapobiegające:

  • dodaniu do paczki zleceń ZLPR zlecenia ZPS, które już zostało zaharmonogramowane wcześniej,
  • harmonogramowaniu oddzielnie zleceń powiązanych w paczkę.

W słowniku Gniazda produkcyjne zostały dodane dwa pola (znaczniki):

  • Wymagane; przezbrojenie – określa, czy przy harmonogramowaniu na wskazanym gnieździe paczek zleceń powiązanych ze zleceniem na przezbrojenie wymagane jest uzupełnienie macierzy czasów przezbrojeń. Jeżeli znacznik jest ustawiony, to harmonogramowanie zostanie przerwane na pozycji, dla której brakuje czasu przezbrojenia.
  • Kontrola harm.; paczek zleceń – przy ustawionym znaczniku, na gnieździe nie będą mogły być harmonogramowane zlecenia nie powiązane z przezbrojeniami.

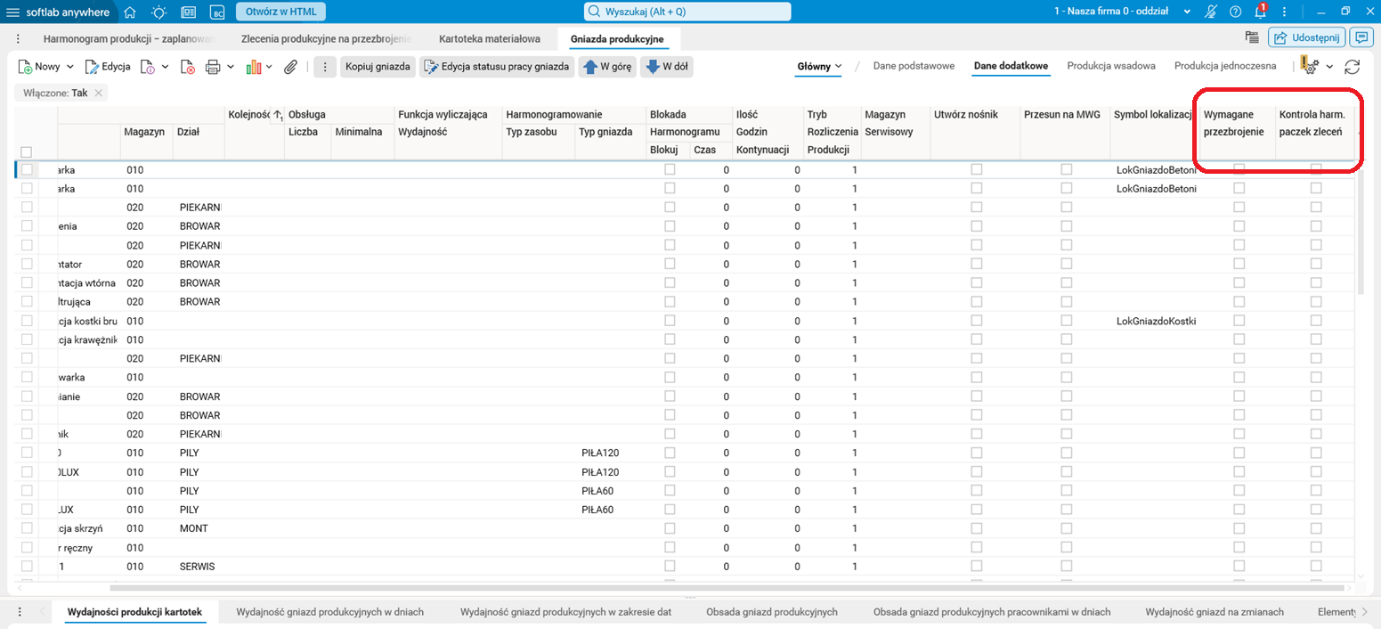

Rys. Słownik Gniazda produkcyjne
